返回首页
当前位置: 主页 > Frontpage教程 >

Project任务资源的二次分配(按资源技能)

时间:2017-04-24 09:00来源:Office教程学习网 www.office68.com编辑:麦田守望者

常规来说,当我们编制项目计划时,直接将资源分配人,但是实际业务中,可能存在如下场景,任务编制阶段,项目经理需要一个  架构师  ,加入组织者,有三个人具有架构师资质,但限于当前情况,项目经理无法将任务准确分配到架构师,这个时候,需要先将任务分配给架构师这个资源技能,然后适当的时候再分配给具有架构师这个技能的人员。

EPM系统配置如下:

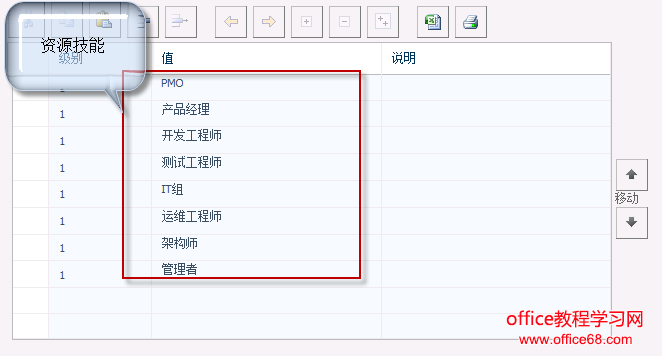

目的:将组织中可能涉及到的资源技能全部定义好,以便对资源按照资源技能就行分类

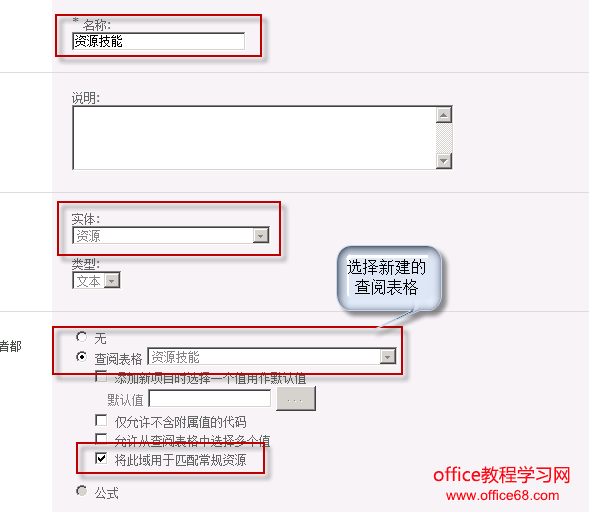

方法:在Project Server 2010中,打开【自定义域和查阅表格】,新建资源技能分类

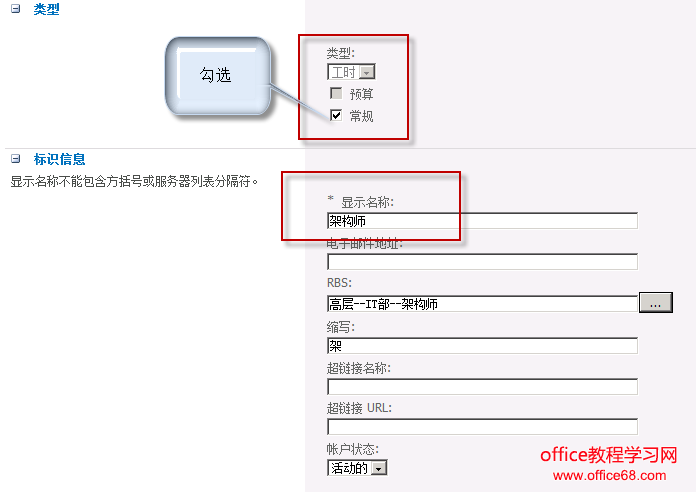

2、新建【资源技能】资源,本案例新建名字为【架构师】的常规资源

目的:新建【架构师】这个资源,保证项目经理可以将“架构师”这个资源技能分配给任务

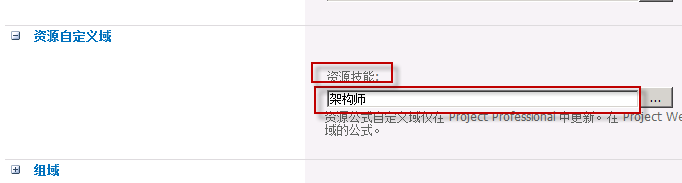

方法:在【资源中心】,新建常规资源,如下图所示





3、编辑资源属性

目的:将具有“架构师”资源技能的人员赋予“架构师”这个技能属性

方法:在【资源中心】选择相关资源,点击编辑【编辑资源】批量编辑



4、使用“资源技能“

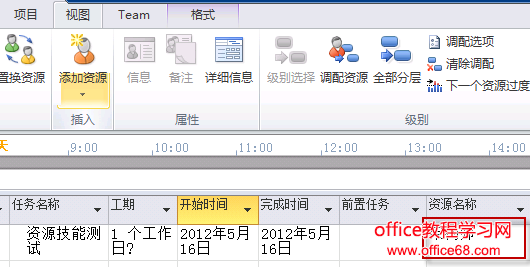

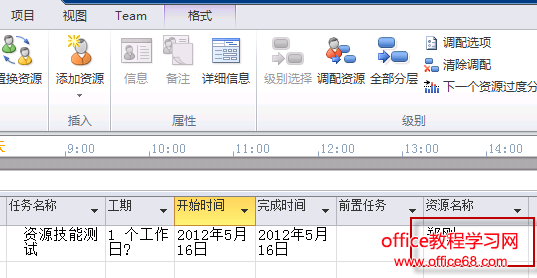

项目经理打开Project Professional 2010,给任务分配给”架构师“

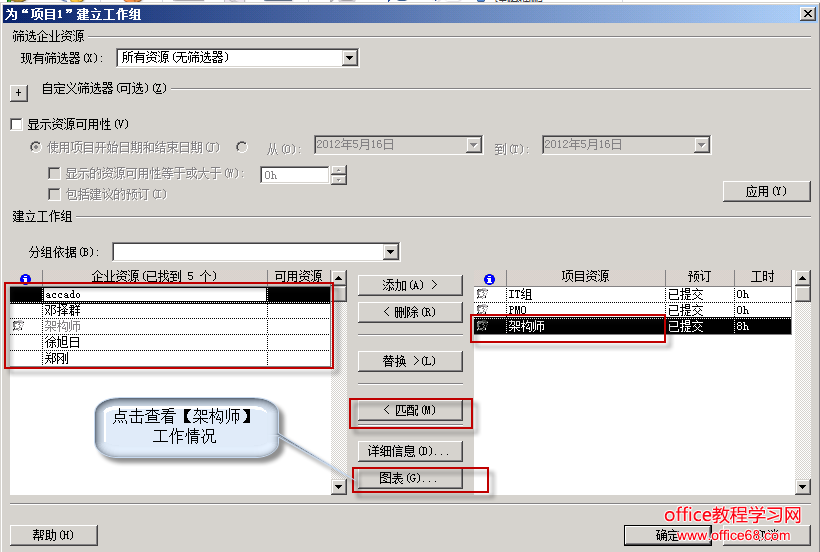

项目经理匹配具有”架构师“资源技能的人

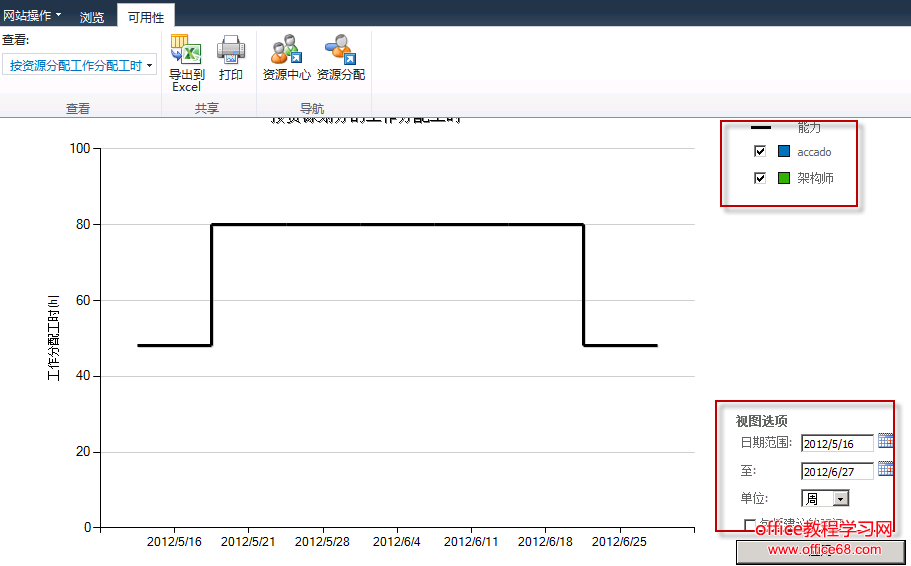

项目经理查看”架构师“们的工作负载情况

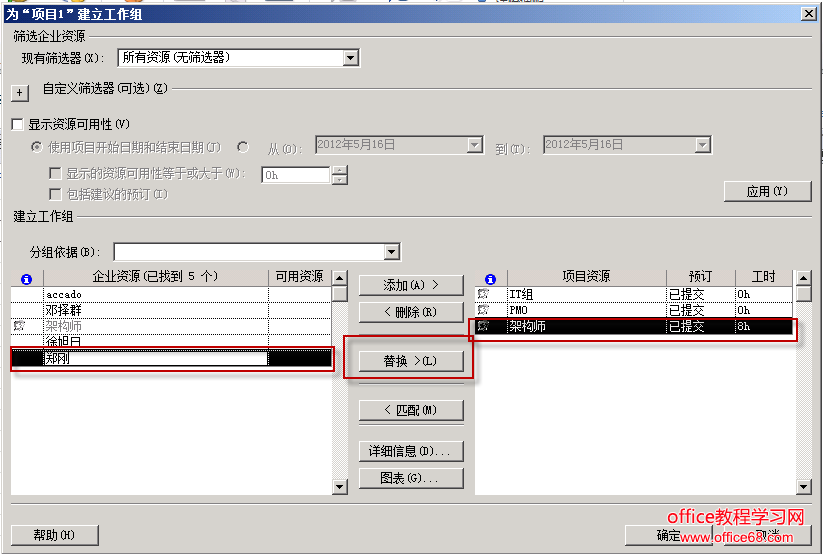

将”郑刚“替换”架构师“,达到任务最终分配人具体的个人



以上功能的应用场景较多,限于篇幅,就不一一做介绍,感兴趣的朋友可以给我留言具体讨论

------分隔线----------------------------
标签(Tag):Project
------分隔线----------------------------
推荐内容
猜你感兴趣
